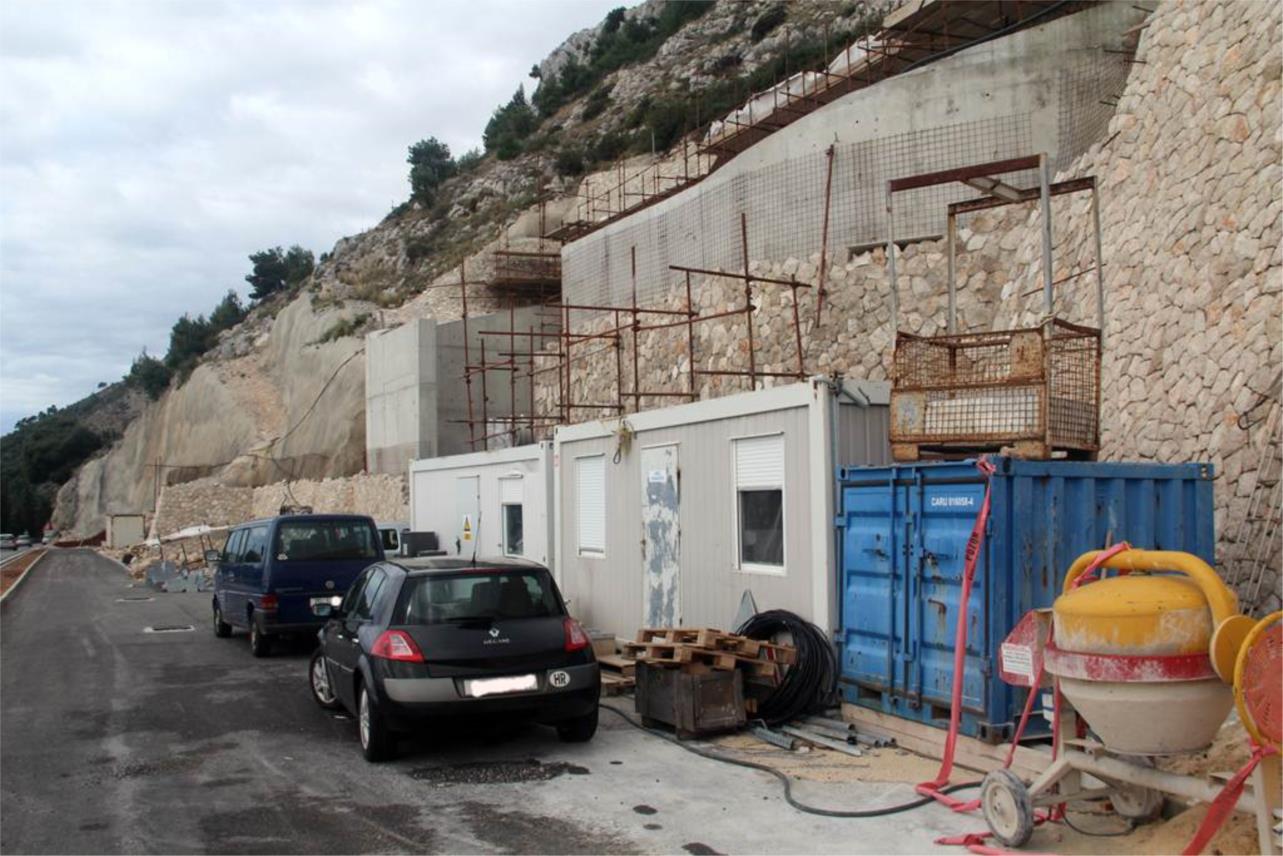

U potrazi za odgovorom na pitanje što se to dogodilo s rokovima investicije vrijedne 90 milijuna eura, iz HEP-a, investitira projekta su nam odgovorili kako je riječ o jednom kompleksnom projektu gdje su radovi na kamenoj oblozi samo jedan dio preostalih građevinskih radova i oni će se završiti paralelno sa elektromontažnim i strojarskim radovima.
Naime, objašnjavaju kako se objekt sastoji od kabelske stanice (na platou Srđ-a), tunela transformatorske stanice (na magistrali), kabelskog tunela priključnih vodova (spoj kabelske stanice i tunela transformatorske stanice) i kabelske galerije (izlaz vodova prema Gradu).
'Trenutno se odvijaju elektromontažni radovi, a nakon završetka izgradnje tunela trafostanice, kabelskog tunela priključnih 110kV vodova, pješačkog pothodnika, dijela kabelske galerije i platoa trafostanice', stoji u HEP-ovom odgovoru u kojem također navode kako se završetak svih radova, puštanje u funkciju navedene objekte, neće dogoditi prije prve polovine 2015. godine.
Među zabrinutim građanima pojavila se priča da su radovi obustavljeni zbog nedostatka financija, međutim u HEP-u potvrđuju da se svi ispostavljeni računi od izvođača radova, a to su Končar, Dalekovod i Hidroelektra, plaćaju prema važećem Ugovoru o izgradnji objekta, bez kašnjenja.
Bit će 2015-te...Nije za čuditi se da su se radovi prolongirali, jer priznajmo, malo kada se i dogodi da sve na vrijeme bude gotovo. No, međutim možemo se čuditi činjenici da su radovi zaustavljeni zbog neriješenih imovinsko- pravnih odnosa, što smo neslužbeno doznali od izvora bliskom investitoru, da bi nam na kraju Davor Lungomer iz zagrebačke Hidroelektre to i potvrdio.
'Postoji jedan dio 'kabelske galerije' koji ide od magistrale pa otprilike 150 metara niže gdje još uvijek nije riješen otkup zemljišta i zato se nije krenulo s kabelskom galerijom. Međutim, prema zadnjim informacijama koje imamo, to će se uskoro riješiti', kazao je Lungomer dodajući kako cijelo postrojenje može ići u funkciju onog trenutka kada se riješi kabelski rasplet koji se trenutno kopa po cijelome Dubrovniku.

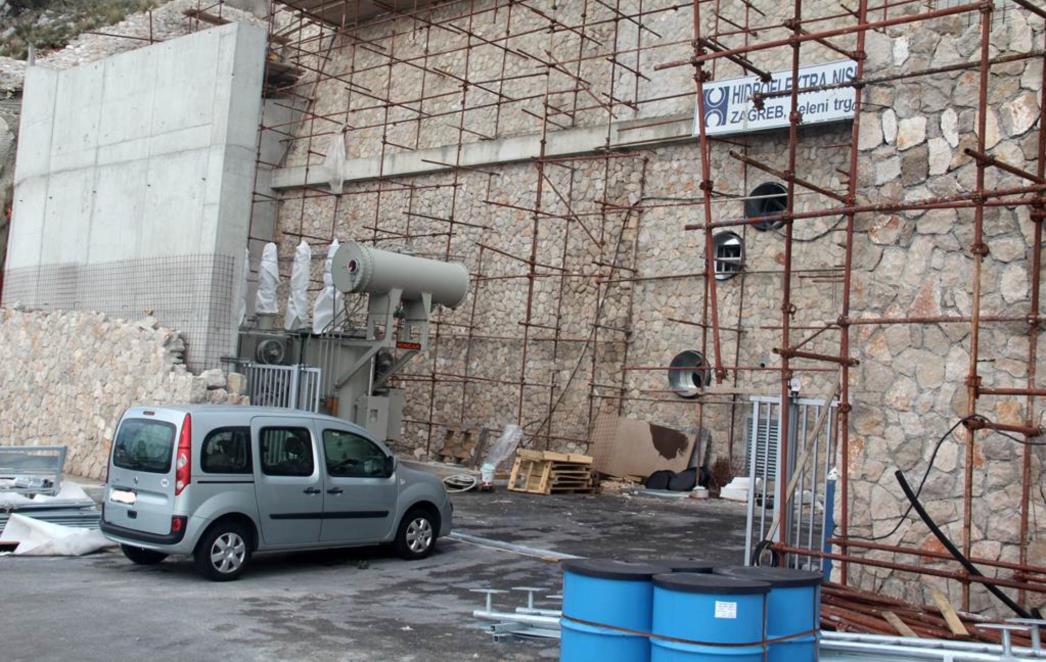

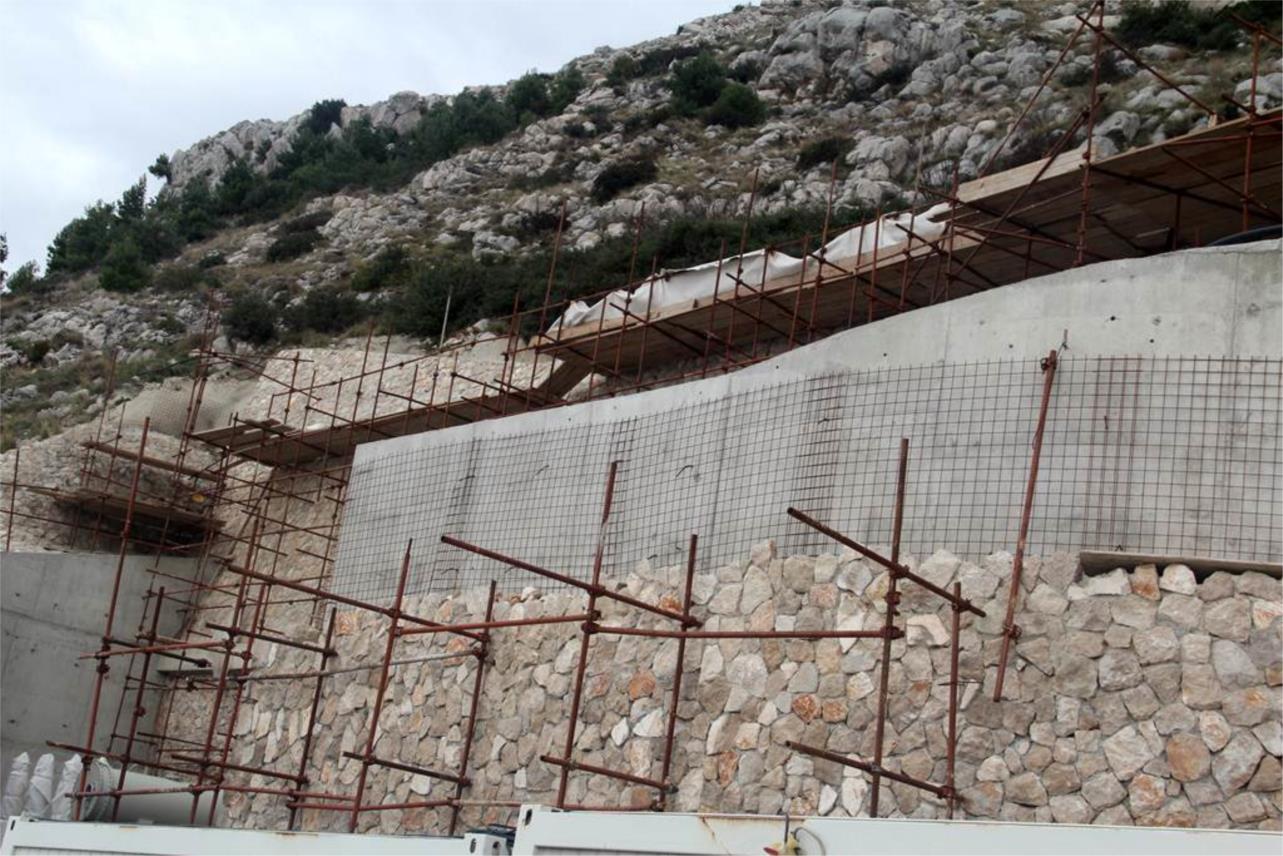

'I da su na Srđu gotovi svi radovi, svejedno nema napajanja bez kabela po gradu', objasnio je te istaknuo kako Hidroelektra ima još malo posla na Srđu. Moraju samo do kraja postaviti kamene obloge na padine Srđa, a to će, kaže, učiniti čim se riješi problem s postavljanjem kabelske galerije.

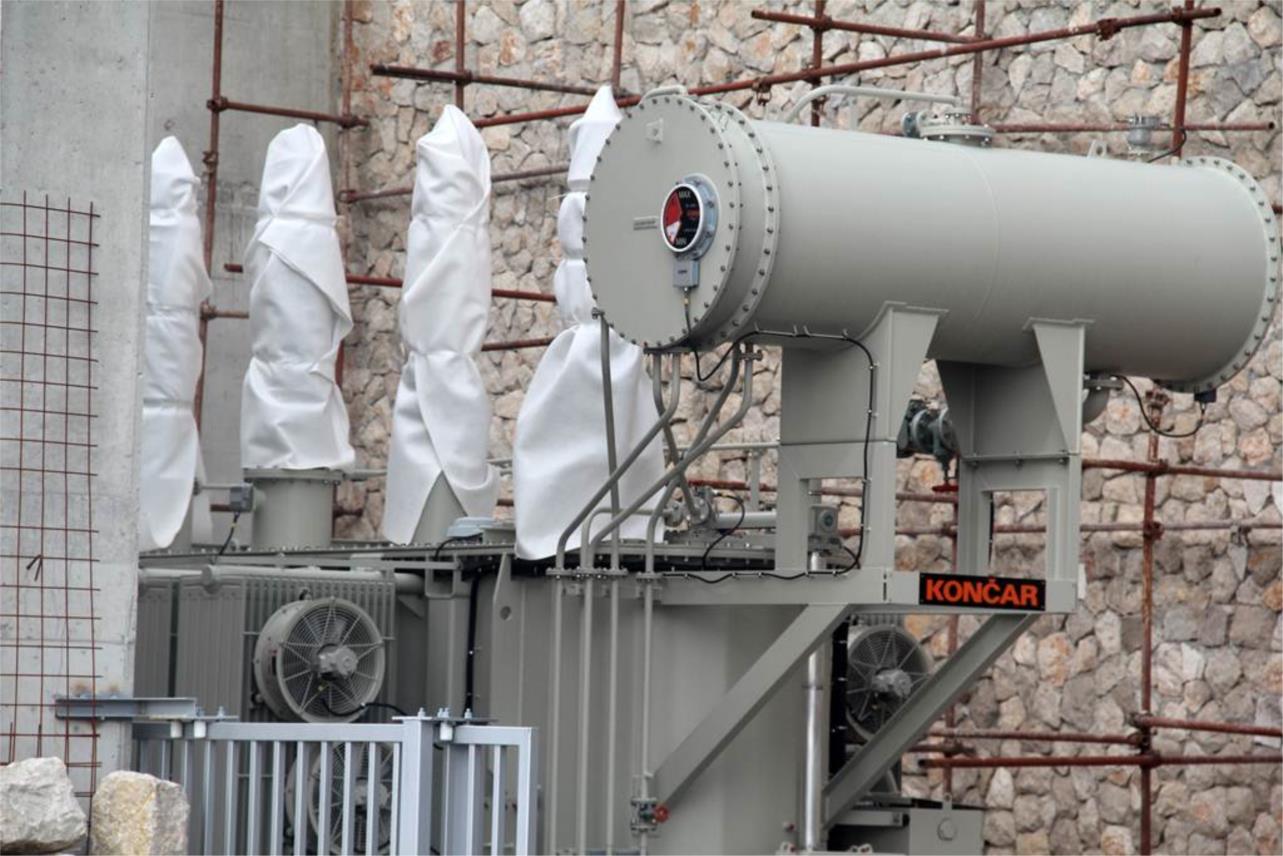

Za više informacija kontaktirali smo i Končar, koji je inače proizveo svu elektroopremu za trafostanicu Srđ, no kazali su kako oni nisu ovlašteni davati nikakve informacije o projektu. (!?!)
Je li moguće da se za tako jedan vrijedan i bitan projekt, koji je trebao biti gotov još prošle godine, tek sada ispostavi problem neriješenih imovinsko pravnih odnosa? Lungomer to nije htio komentirati. Kazao je kako je to stvar investitora, odnosno HEP-a. Međutim, mi možemo komentirati i kazati 'Normalno da je moguće, pa mi živimo u Hrvatskoj!'.
